BIM运维系统是否有用,要看现场人员能否找到正确设备、取得维护资料并完成作业记录,也要看模型与设备变化后这些关联能否继续使用。选型保留六项重点:模型处理、构件与资产映射、业务流程、实时接入、更新机制和目标终端性能;每项都应有可移交的证据。

| 来源 | 可考察的经验 | 统一要求的结果 |
|---|---|---|
| BIM设计软件生态 | 模型格式、构件属性及协作工具 | 维修人员能从设备位置进入可用的作业记录 |
| 三维可视化方案 | 场景与交互开发 | 设备资料、权限、工单接口和日常维护方法可交付 |

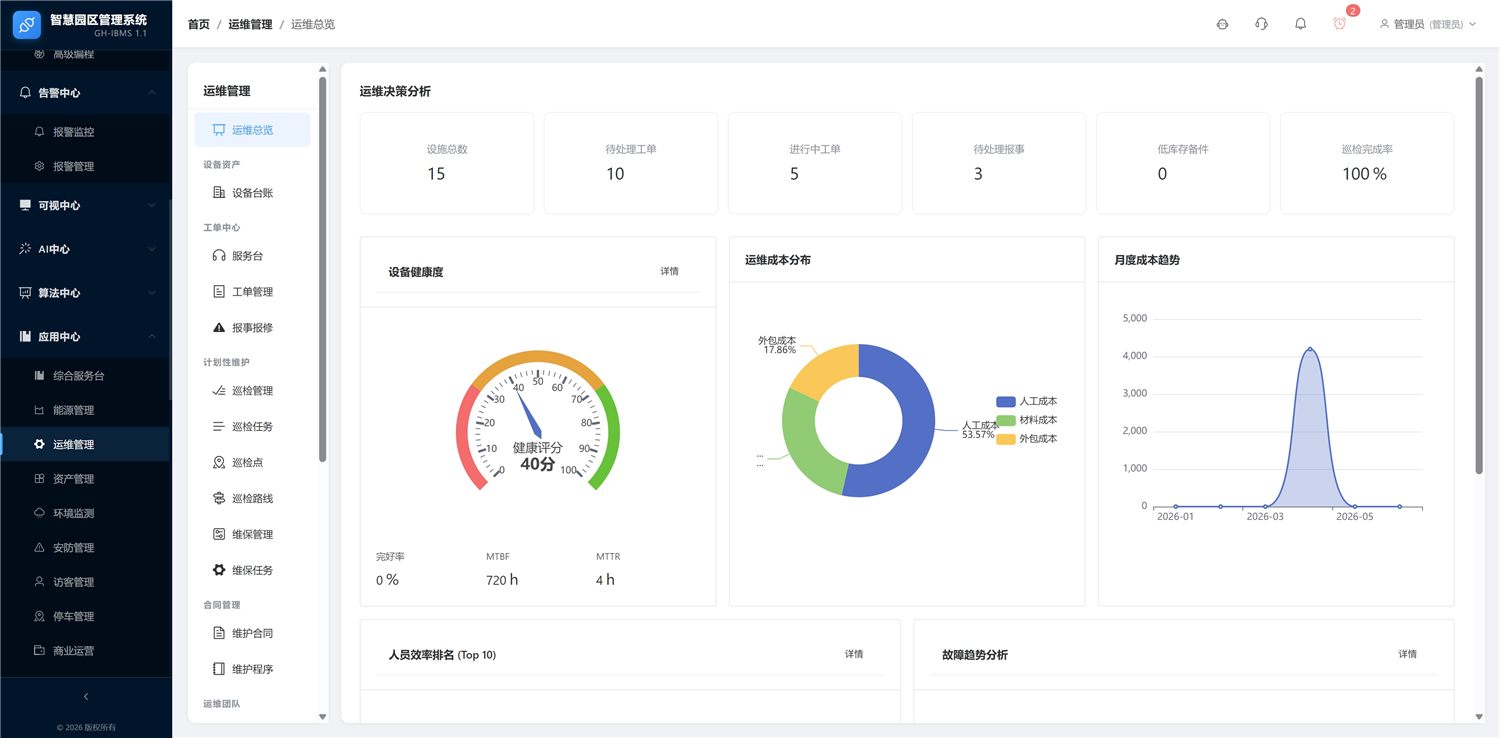

| 建筑运维平台模块 | 资产、巡检、维保及设备数据 | 模型处理与目标终端表现满足现场任务 |
产品来源只是了解团队经验的入口。模型强不等于缺乏运维能力,运维模块也不天然保证数据同源;各家都应使用相同的竣工模型和资产样本验证。
| 指标 | 核对内容 | 可交付证据 |
|---|---|---|
| 模型处理 | 格式、属性、坐标、拆分与材质保留 | 处理规则、差异清单及可用场景文件 |
| 资产映射 | 构件、资产编号、位置与二维码关系 | 双向查询及无匹配、一对多关系的处理规则 |
| 作业流程 | 报修、派单、退回、维修、复核 | 一次工单与设备历史的完整记录 |
| 实时接入 | 数据源、更新时间、权限与异常语义 | 同一设备在模型和监控中的来源核对 |
| 变更维护 | 设备更换、房间调整、模型升级 | 影响清单、更新步骤与旧记录的追溯方法 |
| 终端性能 | 电脑与实际手机上的加载、查找与操作 | 指定设备、网络、模型版本下的任务记录 |
模型预算按业务、引擎和终端确定,不把单体10—20MB等历史建议作为通用门槛。构件与资产也不总是一一对应,例如一个系统资产可能关联多个图形对象,应先约定关系。
以水泵更换为示例:先从楼层或二维码找到旧泵,查看型号、维保资料和历史工单;再登记新设备身份,调整模型绑定与点位关系,最后核对旧泵记录仍可查询,新泵不会继承错误的故障次数。
这项演示可以同时暴露编码、模型、台账、工单与实时接口的问题。让接收方依据文档执行可维护步骤,并记录必须由供应商完成的工作。图形外观相同,不表示两代设备应共用同一个业务身份。
可先校准设备台账与空间清单,按任务补建需要的模型。确定人员要完成的是定位机房、识别检修位置还是查看管线关系,再确定建模范围。已有设计模型也应评估属性、大小和现场一致性,不能默认全部需要重建或全部可以直接使用。
工作量拆分为模型处理、现场核对、资产映射、接口联调、作业流程和培训。先完成样板区域,再依据实际差异估算剩余范围,不把固定一至三个月作为所有建筑的工期。
古河BIMOPS以模型、空间和资产关联组织运维入口,与FM运维业务及古河IBMS、BIOT按约定接口协作。Web或UE路线应根据现场任务选择,已有工单系统可优先核对复用方式。
验收既要看报修到复核,也要看模型变更后的引用和历史。历史渲染测试可提供性能核对方法,但实际模型、终端和版本仍需单独验证。
前者侧重模型与资产作业关系,后者侧重数字对象与实体运行状态的关联和业务使用。两者可以组合,也可能已有功能重叠,应按任务与数据条件选。
可以先整理空间和资产,按业务范围补建适用模型。补建精度与资料核对仍有成本,不能简单把模型精细度全部留到后期。
先拆分模型、台账、接口、流程与培训工作,再用样板区估算范围。工期取决于资料质量、现场条件和交付深度,没有通用于所有建筑的月数。
在交付中明确责任人、工具、可自行维护范围、供应商支持和更新时限,并实际演示一次设备更换后的模型及资料更新。
